東北網2月20日電 ( 李朝輝 記者 雷蕾 ) 2月20日,國家電網黑龍江省電力有限公司災區電網恢復重建支援隊最後一批140隊員抵達長沙。至此, 460人的龍江電力鐵軍已經完成了3000公裡大集結任務,第一階段工作圓滿結束。從即日起轉入第二階段,即施工階段。目前,損毀鐵塔的拆除工作全面展開。
據了解,黑龍江省電力公司支援隊在半個月的時間裡要完成的工作是:恢復鶴(嶺)—雲(田)Ⅱ回500千伏受損線路,線路途經湖南省湘潭、長沙、株洲三個地區。其中,需要需要整基更換鐵塔13基,修復鐵塔5基;需要更換導線及地線9段,導線總長度為13.662公裡,地線總長度為14.398公裡;需要更換光纜有7盤,共計21.48公裡。
由於損壞鐵塔多數處在水田內,加之沿線的交通運輸主要依靠鄉間公路,大型車輛無法通行,能依靠小型車輛進入現場,給施工帶來很大難度。為此,黑龍江省電力公司支援隊在前期制定出的施工方案基礎上,進行精密調整和完善,力爭在3月5日保質保量地完成任務。對可能出現的困難做了充分的准備,在保證工期的同時,確保施工隊員安全。

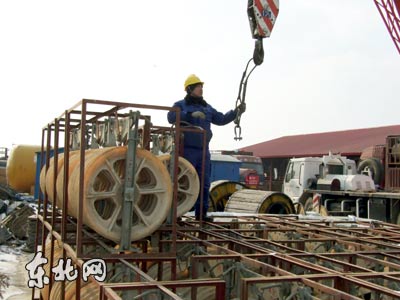

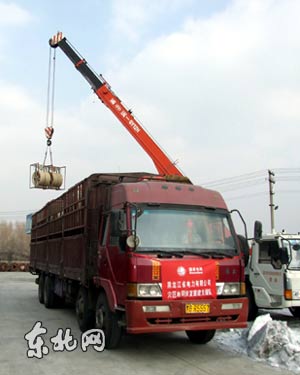

2月19日晚,黑龍江省電力公司又一批設備物資緊急運往湖南災區電網恢復重建一線。8輛裝載張牽設備及物資的車輛於18時20從哈爾濱出發,駛向湖南。
