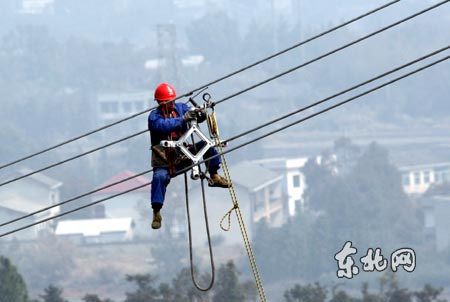

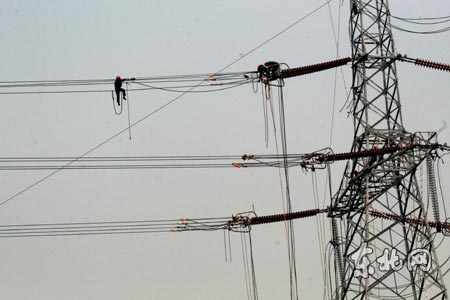

東北網3月4日訊 ( 張興華 記者 雷蕾 ) 截至3月3日晚,隨著湖南電網鶴雲Ⅱ回輸電線路新架設導線上最後一個間隔棒安裝完畢,國家電網黑龍江省電力有限公司災區支援隊承擔的湖南電網災後恢復重建工作,提前兩天全部完成,線路具備送電條件。
自2月15日(正月初九)以來,黑龍江省電力有限公司支援隊就奮戰在三湘大地,為湖南電網鶴(嶺)—雲(田)Ⅱ回500千伏受損線路的恢復重建,徹底消除線路的因雪災造成的隱患、缺陷及損毀,櫛風沐雨,披星戴月地緊張施工,以確保該線路在2008年3月5日竣工送電。
鶴雲Ⅱ回500千伏線路為婁(底)雲(田)500千伏線路丌入湘潭500千伏變電所後形成的湘潭變至雲田變的500千伏線路,線路全長36.105公裡,其中在湘潭變電所出線3.97公裡為雙回路共塔架設,其餘32.135公裡為單回路架設。線路先後途經湖南省湘潭、長沙、株洲三個地區,為著名的『長株潭』城市群經濟協作帶的主要電力支橕,同時是其500千伏環網的重要環節,對『長株潭』三角區經濟社會發展起著舉足輕重的作用。該線路停運後造成這些地區每天五分之一的電力缺口,嚴重影響了當地的正常生產、生活。
在工程進入攻堅階段之時,黑龍江省電力有限公司總經理姜魁到湖南施工現場,冒著傾盆大雨慰問廣大員工;在施工過程中,尤其是工程接近尾聲期間,黑龍江省電力有限公司黨組書記楊俊文多次召開施工現場會,強調在勝利在望的時刻,工程收尾工作更應注意安全,以確保圓滿完成施工任務。

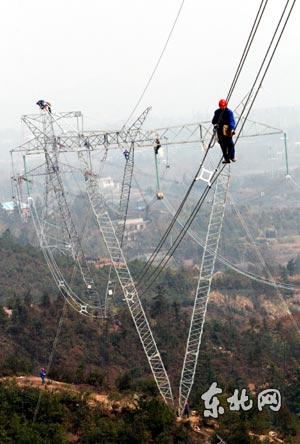

為保證施工進度和工程質量,黑龍江省電力公司支援隊逐漸增兵至近700人,調往湖南災區施工現場的指揮及施工車輛60餘臺,出動張牽設備、起重設備等大型機械25臺。以黑龍江省送變電工程公司為主體的黑龍江省電力有限公司災區電網恢復重建支援隊,克服工期緊、任務重、作業復雜、連續陰雨等困難,發揚了吃苦耐勞、團結協作、敢打硬仗的『鐵軍』精神,精心謀劃,合理施工,在遍布高山峻嶺和稻田水塘的施工現場,完成82處高難度跨越。到全部工程竣工,共拆除了13座損毀鐵塔(包括自立塔3基,拉V塔10基),相應新組建鐵塔13基;修復鐵塔5基;重新架設導線13.662千米;重新架設地線16.266千米;更換光纜21.48千米。施工期間,沒有發生任何設備及人身傷亡事故。此間,黑龍江省電力有限公司還組織調運20575基水泥電杆,運往湖南的郴州、衡陽、株洲、耒陽等地,用於支援當地受損配電線路搶修之需。
據悉,國家電網黑龍江省電力有限公司災區電網恢復重建支援隊將於3月7日凌晨返回哈爾濱。
