東北網12月24日訊 (王國良 記者 岳雲雪) “今天是咱們本次昇級改造工程最後、也是最艱苦一段線路,我希望全體參戰人員要攻堅克難、全力打好這場電網改造大決戰……”12月23日早上6點,伴隨著現場總指揮哈爾濱五常市電業局副局長李英魁的一聲令下,在場的參與66千伏五石線昇級改造施工的203人、9臺大型吊車,紛紛開足馬力趕往各自的施工路段。

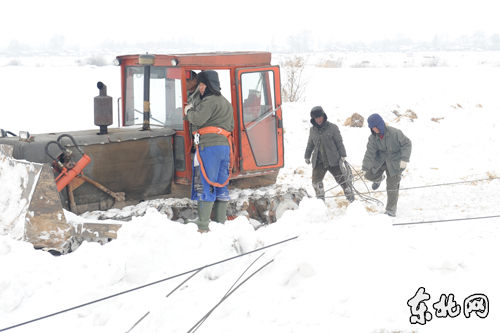

道路積雪,只有推土機纔能進得來。王國良 攝
66千伏五石線昇級改造工程是2011至2012年度哈爾濱電業局的重點農網昇級改造工程,工程起點為220千伏五常一次變電站,終點到66千伏光輝變電站,全長34.8千米。昇級改造後的66千伏五石線,將完全解決五常市民意鄉、小山子鎮、衛國鄉、二河鄉、志廣鄉、龍鳳山鄉等6個鄉鎮的35萬人口的用電緊張現狀,也將徹底改變這一地區用電高峰季節拉閘限電現象。

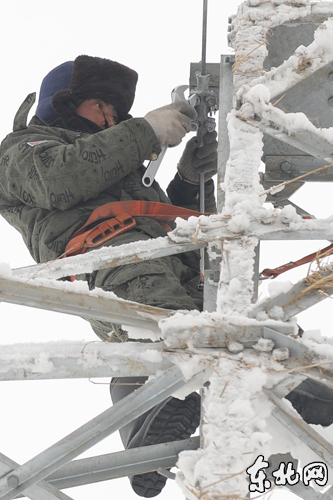

一名工人正在塔頂緊固導線。王國良 攝
走在當天的改造施工現場,整個大地已經完全被望不到邊際的白雪覆蓋,現場最低氣溫降到了零下25度。現場指揮施工作業的這個局生產部主任靳興春介紹,當天是整個昇級改造工程的最後攻堅階段,需要架設66千伏鐵塔26基,線路5.5千米。而連日來,來自這個局的數百名施工人員已經在這條裡程35千米的線路上已經累計施工55天。
趟著沒膝的積雪,迎著凌冽的寒風,整個改造施工現場被分成10幾個分現場後仍舊熱火朝天。“一、二、三、起……”伴隨著工人師傅們整齊地喊著號子,一基基鐵塔拔地而起,一根根銀線被拽昇了空。

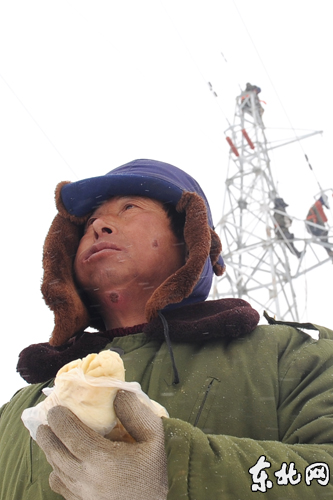

寒風中的包子,別有滋味。王國良 攝
“包子、桶裝水”這是他們的午餐。下午1點多,在施工現場的一處處被風的角落處,三五成群的他們正吃的津津有味。因為他們心裡明白,今天是66千伏五石線昇級改造工程的收官之戰,是本次工程的大決戰,所以他們要與這時間賽跑,與這糟糕的天氣抗衡。
