國內首臺燃褐煤塔式鍋水壓試驗完成 刷新電力建設記錄
2009-07-12 17:56:19 來源:東北網  作者:蔣墅濱 姬傳信 侯巍
關注東北網
微博
Qzone

國內首臺燃褐煤塔式鍋水壓試驗完成

  東北網月日訊 (蔣墅濱 姬傳信 記者侯巍) 7月5日19時08分,由黑龍江火電三公司承擔安裝任務的國內首臺自行設計的燃褐煤塔式鍋爐—九臺2X660兆瓦1號爐順利完成水壓試驗工作,從受熱面吊裝到完成水壓試驗,整個工期僅用4個月13天,比目前國內同類機組最好水平少用3個多月,刷新了國內同類機組安裝新的記錄。

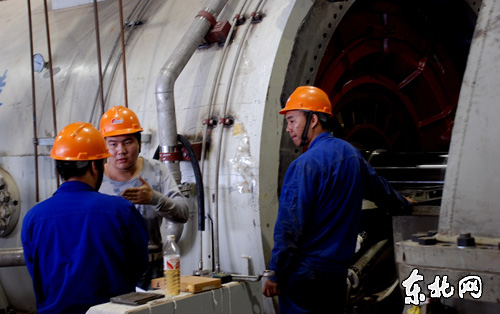

技術人員正在現場調試設備

  水壓試驗的順利完成,是該工程繼7月2日順利完成汽輪機三缸扣蓋形象工期之後,完成的又一重要形象工期。兩大形象工期的完成,前後僅隔三天時間,同時刷新了同類機組的安裝記錄,充分顯示了『黑三』這支老牌電建勁旅的信譽和實力。

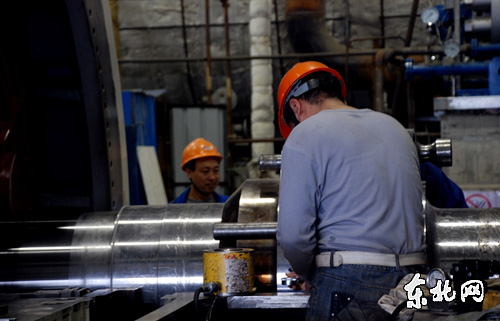

技術人員正在現場指導施工

  華能吉林九臺電廠一期2×660MW機組工程,是吉林省投資規模最大、單機容量最大的火力發電廠。該廠也是吉林省『十一五』重點電源建設項目,由華能國際電力開發公司投資建設,總投資達100億元。該公司承擔工程的整體建築及1號機組的安裝。

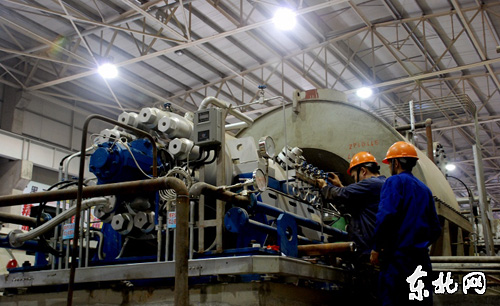

施工人員在現場精心施工

  由於該工程鍋爐采用的是國內首次自行設計的燃褐煤塔式鍋爐,鍋爐屋面頂標高達135米,鋼結構標高超過了百萬機組的標高,鋼結構總重近兩萬噸,現場受檢焊口達6萬3千餘個,鏡面焊口約3210個,焊口總量超過普通Л型爐的1.5倍。由於鍋爐的這些特點,加之施工沒有先例,給安裝工作帶來極大的難度。為此,承擔施工任務的黑龍江省火電三公司九臺項目部針對該鍋爐的特點和施工難點,積極優化施工方案、科學調配機械、人力,抓住主線,有效地提前工期,為如期實現鍋爐水壓奠定了堅實的基礎。

  該工程計劃8月25日整套啟動,9月30日完成168小時試運行。
