東北網8月23日訊 (李影秋 記者 岳雲雪) “哈爾濱電業局的施工速度出乎我們意料,比計劃提前5天交工,目前,公路擴建改造工程如期進行,離不開電業部門的幫助。”8月23日,哈爾濱交通運輸局京哈公路改擴建工程建設指揮部負責人來到哈爾濱電業局為該公司送上一面錦旗。
據了解,京哈公路王崗鎮過境段改擴建工程項目是京哈公路改擴建工程的一部分,道路全長2.15公裡。京哈公路三環路至雙城段是哈爾濱市“十二五”期間城市出口公路“兩環、二十三射”總體規劃的重點項目之一,是哈市向南出省的重要城市出口公路,也是連接哈西客站地區、哈南工業新城、新興工業園區、幸福鄉國家級現代農業示范園區、雙城地區的重要運輸通道。6月27日,市委黨政聯席會議要求抓緊推動王崗鎮過境段改造工程。8月1日起開始路基土方施工,10月30日通車。
由於哈爾濱電業局供電線路在公路擴建工程紅線內,8月8日,哈爾濱交通運輸局提出盡快遷移線路,保障公路擴建工程如期完工。

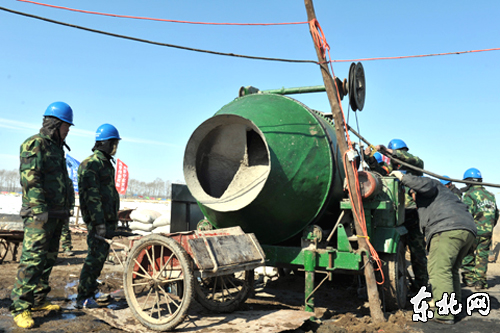

急工程之所急,想用戶之所想,哈爾濱電業局在接到線路遷移改造工程後,迅速到現場進行勘查,制定詳細施工計劃。由於施工區域輸電線路復雜,人流密集客流量大,極易發生不可預見的突發情況,同時橫跨在施工公路上方的輸電線路阻礙了整體工程施工進度,對此電業部門在施工前召開專項布置會議,反復推敲出一套周全的現場安全維護方案。在每一處“危險點”設專人負責維護施工安全,以確保本項民生工程如期完工。
哈爾濱電業局克服一切困難,全身心的投入到工作中去。由於施工區域修路封道,施工現場道路極其復雜,每日有不同程度的堵車現象發生,施工人員為不耽誤工期,每日起早施工以避開早班高峰等易堵車的時段,加班加點搶抓工期。本項工程從施工設計到竣工送電總歷時6天,共新立水泥電杆10基、新架設高低壓絕緣導線11空、新裝真空開關一臺,圓滿完成了京哈公路線路遷移改造工程。
