黑龍江日報3月25日訊 日前,隨著最後一車石料倒入河中,東寧大唐東昇水電站大壩截流成功,正式進入水庫蓄水階段。

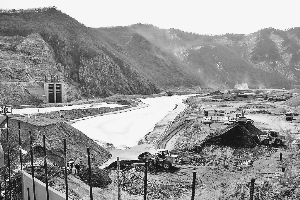

圖為施工現場。
東昇水電站的成功截流是該項目自今年3月份復工以來,實現的第一個重要工程節點,標志著大壩標段工程將進入快速建設期,同時也標志著東昇水電站正式開始水庫蓄水,為保證東寧人民喝上放心水奠定了堅實的基礎。
東寧大唐東昇水電站項目位於東寧縣東寧鎮西綏芬河乾流上游20公裡處,總投資6.15億元,總裝機3.3萬千瓦,年發電量8372萬千瓦時,是一座集發電、城市供水、防汛灌溉、改善生態、發展養殖、旅游及森林防火等功能為一體的綜合性大型水利工程。
東寧大唐東昇水電站是黑龍江省“十二五”國家新農村電氣化縣重點項目,是綏芬河乾流河段水能梯級開發一期工程,由大唐黑龍江發電有限公司開發建設。從2009年開始,東寧縣全力推進這個項目,創造了兩年完成一個大型水電工程項目前期工作的龍江之最,為項目主體工程開工建設創造了良好的條件。東寧大唐東昇水電站是綏芬河乾流第一座水電站。工程於2011年6月9日開工建設,目前,引水隧洞已貫通,溢流壩完成6孔泄洪閘,重力壩部分已完成70%,發電廠房完成主體工程,計劃於2014年7月投產發電。
