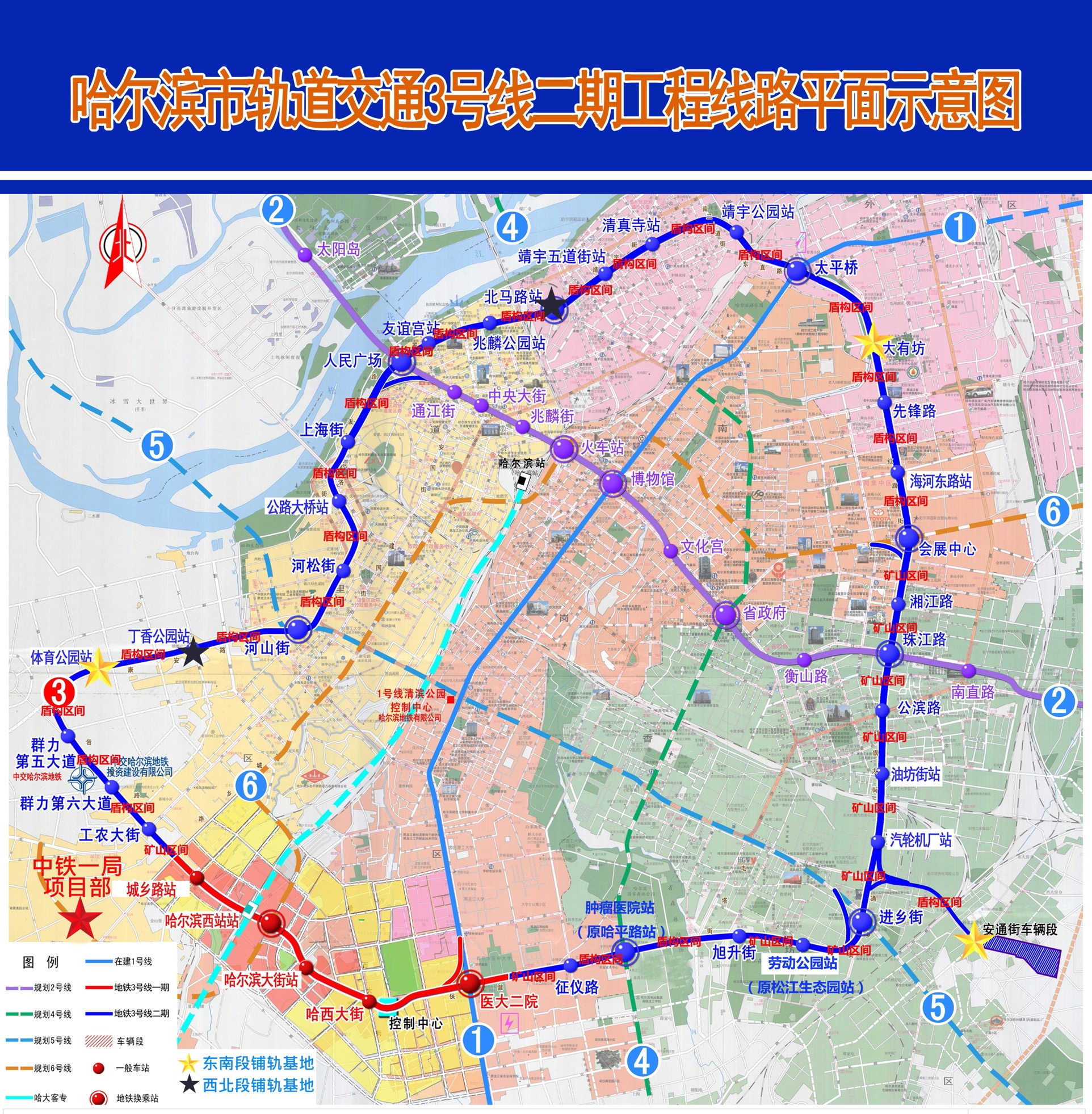

東北網11月30日訊(記者 孫英鑫)30日10時,隨著油坊街站變電所35kV開關櫃合閘成功,哈爾濱地鐵3號線二期東南環提前10天實現了全線電通。本次『電通』是繼『洞通』、『軌通』後又一個工程節點,為下一階段『車通』、綜合大聯調、試運行奠定了堅實基礎。

哈爾濱地鐵3號線二期東南環工程需從既有線路引入電源,為保證既有線路正常運營,施工單位每天只有在運營結束後的凌晨12點到3點施工,他們充分利用這3小時的『黃金時間』搶抓工期,面對作業點多、時間短、強度大等困難,連續奮戰20餘天。施工過程中,作業團隊克服低溫酷寒,作業時間點短,高空作業點多,施工路徑復雜等困難,將全線電通日期提前了10天。
據悉,為盡快還路於民,3號線東南環19座車站原本預留的設備吊裝口,在土建工程完成後將18處都進行了封堵,共計恢復道路1500㎡,僅在大有坊站預留一處設備吊裝口。哈爾濱地鐵3號線二期工程東南環全長19.1公裡,包含19座變電所、19個環網區間、179面35KV開關櫃,環網電纜總長度128公裡,一期既有線、太平橋主所連接既有線敷設高壓環網電纜達15公裡。
