搶工期巧施工 哈牡客專供電工程加速進行
2018-09-29 14:09:40 來源:東北網  作者:遲亦達
關注東北網
微博
Qzone
極光新聞

  東北網9月29日訊(記者 遲亦達)『哈牡客專原計劃2019年6月通車,後提速至2018年末通車,省電力公司工程建設時間減少半年,給工程征地、物資供貨、施工周期都帶來嚴峻考驗。』省電力公司基建部副主任馬驥偉介紹說。28日,記者隨省電力公司一同探尋哈牡客專這條鋼鐵巨龍的供電工程,感受電力建設者的辛勤與智慧。

省電力公司基建部副主任馬驥偉。東北網記者 遲亦達 攝

  搶前抓早抬龍頭

國網哈爾濱供電公司建設部副主任王大?。東北網記者 遲亦達 攝

  28日9時,記者來到尚志惠民220kV變電站,銀色的220kV變電站佇立在院內,黑色的電線交織在微雲散落的湛藍的天空下。『尚志南牽引站的供電,是整個哈牡客專供電工程第一個供電的牽引站,它的投入、運行為哈牡客專的聯調聯試提供了必要的電力供應。』國網哈爾濱供電公司建設部副主任王大?向記者介紹,『該牽引站供電工程為20.6公裡,我們投入人工2200人次,搶前抓早、攻堅克難,克服了雨季施工及山地、林地施工等不利因素,歷時4個月將惠民220kV變電站建設完成。』隨後,記者了解到,正常的變電站建設時間為是13—16個月,電力人用不到三分之一的時間抬起了哈牡客專的龍頭。

  智慧施工鑄龍骨

牡丹江城西220kv開關站新建工程項目經理王岩向記者介紹情況。東北網記者 遲亦達 攝

  中午12時,焊接全所防雷接地網絡及進行220kV隔離開關調試的工作人員仍堅守在牡丹江城西220kV開關站的建設崗位上。『自6月初土建進場至今,電氣設備、構支架已全部安裝完畢,現進入調試階段,該開關站為牡丹江牽引站供電。因今年牡丹江市地區雨水季比較長,連續40餘天的降雨使得施工現場車輛無法通行,運料和交通運輸都造成很大的影響,我們在陰雨天氣時采用室內施工,纔把時間搶了回來。』牡丹江城西220kV開關站新建工程項目經理王岩說。室外環境不好就在室內抓緊工作,電力建設者們的智慧鑄造著一段段鋼鐵龍骨。

  高空作業架血脈

國網黑龍江省送變電工程有限公司施工項目經歷潘旭東。東北網記者 遲亦達 攝

  鐵塔聳立在山間,討論圖紙的聲音入耳不絕,進行鐵塔的工作人員攀爬鐵塔只在天空中留有一點黑影……大家都在為輸電線路工程的完成而努力著。『該輸電線路工程是從國網220kV引線,派接新建2條220kV線路進入牡丹江城西220kV開關站,從該開關站再建2條220kV線路進入牡丹江牽引站,工程線路全長為22公裡。』國網黑龍江省送變電工程有限公司施工項目經理潘旭東告訴記者。在幾十餘米的高空中汗流浹背,電力建設者們的堅韌將保證哈牡客專血脈通暢。

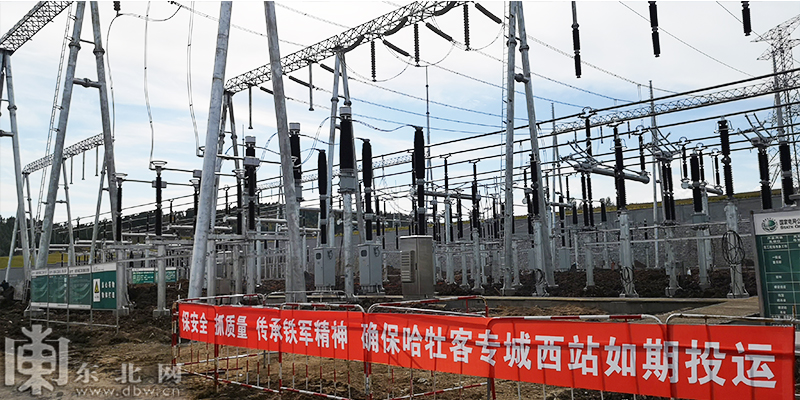

牡丹江城西220kv開關站新建工程。東北網記者 遲亦達 攝

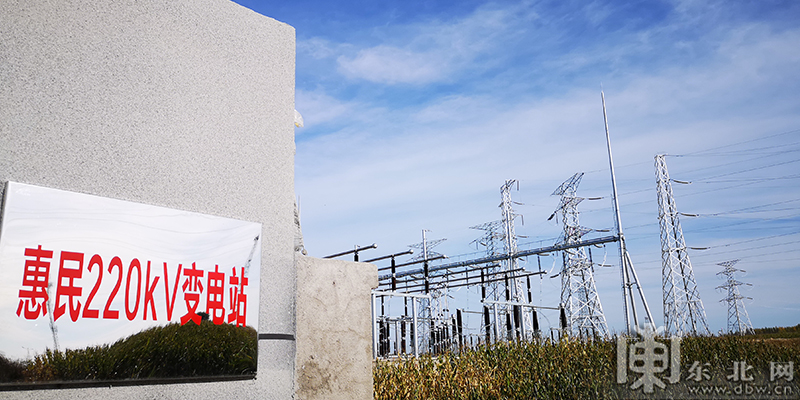

惠民220kv變電站。東北網記者 遲亦達 攝

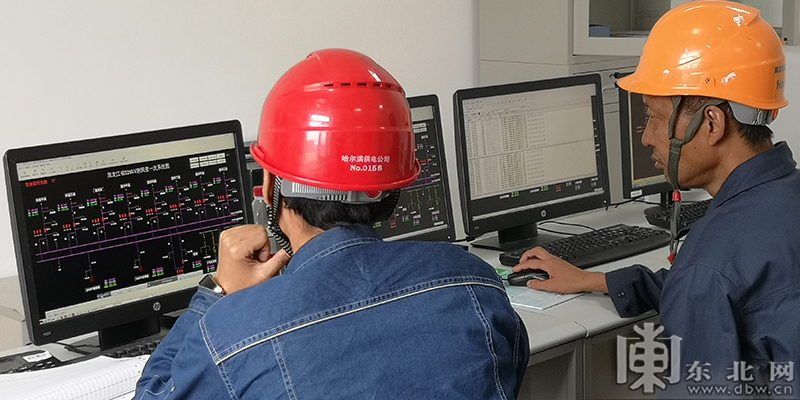

工作人員在查看數據。東北網記者 遲亦達 攝

  據悉,哈牡客專供電工程共6項,其中包括:尚志南牽引站220千伏供電工程、橫道河子東牽引站220千伏供電工程、阿城北牽引站220千伏供電工程、亞布力西牽引站220千伏供電工程、牡丹江牽引站220千伏供電工程、帽兒山西牽引站220千伏供電工程。新建220千伏開關站1座,新建220千伏線路118公裡,新建鐵塔371基,220千伏出線間隔16個。
