荒溝抽水蓄能電站工程4臺主變壓器附件順利安裝完成。
東北網12月15日訊 日前,記者從荒溝抽水蓄能電站施工單位中國水電六局獲悉,該項目機電安裝工程4臺主變壓器附件順利安裝完成,全部通過業主、監理、設計的驗收,各項數據均符合規范及設計要求,為實現荒溝電站2021年按計劃發電奠定基礎。
據了解,荒溝抽水蓄能電站位於海林市三道河子鎮,電站總裝機容量120萬千瓦,設計年發電量18.36億千瓦時、年抽水電量24.09億千瓦時。電站工程總投資58.03億元,計劃於2021年6月30日首臺機組發電,2022年3月31日4臺機組全部投產發電,建成後擔負黑龍江省電網調峰、調頻和緊急事故備用任務,有效解決電力系統調峰問題,確保電力系統安全、可靠運行。
據介紹,荒溝電站主變壓器的型號為SSP-360000/500,高壓側額定電壓500千伏,低壓側額定電壓18千伏。變壓器運輸重量200噸,其中,絕緣油重量為85噸。為了確保4臺主變壓器附件順利安裝完成,項目部精心組織、合理安排,千方百計為主變壓器進入地下廠房主變室打開『綠色通道』;積極協調溝通廠家、監理、業主、設計,嚴格辦理各項報審驗收資料;按照圖紙要求完成主變壓器基礎鋼板的安裝;協調土建施工單位進行道路清理,確保主變壓器運輸車順利通行。

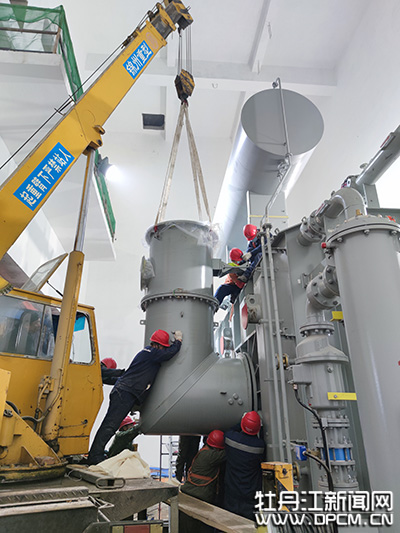

他們組織施工人員進行詳細的技術和安全交底,並提前准備好8噸吊車和人員、工器具。在指揮人員的統一指揮下,各施工隊伍各司其職,各負其責,分工明確,有條不紊開展各項工作。在施工人員的不懈努力下,該項目順利完成主變壓器所有的附件安裝,為整個4臺機組的調試與運行做好准備。
