火熱之冬 | 高鐵夢又近了一步!佳鶴鐵路改造工程外部供電工程施工忙
2020-12-03 10:21:31 來源:龍視新聞聯播公眾號 作者:

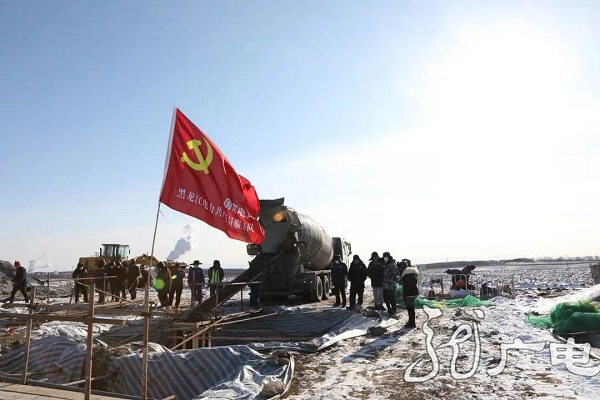

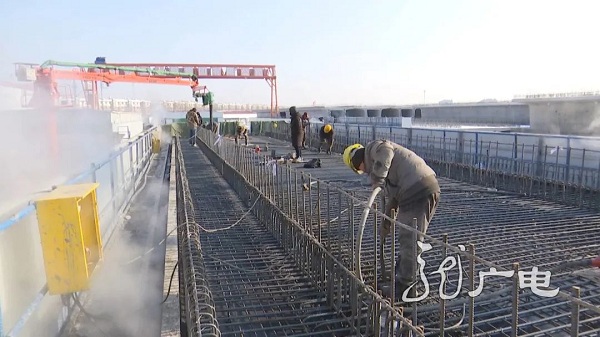

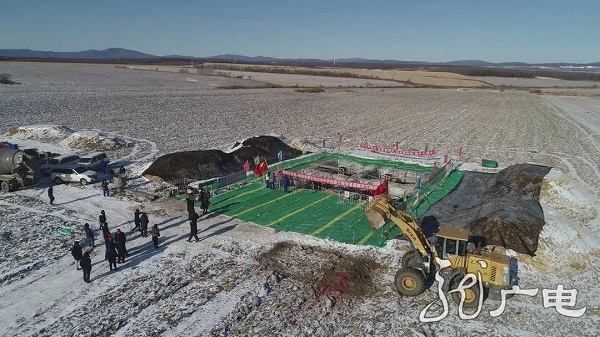

據龍視新聞聯播報道 佳鶴鐵路改造工程是黑龍江省百大項目之一,佳鶴電鐵計劃2021年底投入試運行,在2021年6月底前完成鐵路配套的供電工程建設。在佳鶴鐵路外部供電工程輸電線路建設現場,施工人員正冒著嚴寒,在刺骨寒風中為輸電線路鐵塔打基礎、澆灌混凝土一乾就是近十個小時。

為滿足高鐵用電需求,國網黑龍江省電力總投資1.7174億元,工程將新建220千伏開關站一座,220千伏配套線路4條,總長49.8公裡,牽引變電所接入互為備用的兩路220千伏電源。為實現高鐵如期通車試運行,眼下國網鶴崗供電公司施工人員正冒著嚴寒搶抓工期,全力推進項目施工建設。

針對工程建設點多面廣、安全質量管控難的實際情況,國網黑龍江電力超前謀劃,統籌安排,積極指導國網鶴崗供電公司與政府相關部門協調溝通,加快推進工程前期征林征地工作;加強工程全過程管理,嚴格執行管理人員到崗到位標准,強化現場安全管控,嚴把工程質量關;科學制定合理工期,增加人員和機械的投入,力爭在明年3月末完成線路施工工作,為高鐵試運營打出『提前量』。

佳鶴鐵路改造工程是完善黑龍江省快速鐵路網、實現兩三小時經濟圈目標的重要建設項目。2021年底建成通車後,鶴崗到佳木斯運行時間將縮短為36分鍾,鶴崗到哈爾濱運行時間只需168分鍾。
